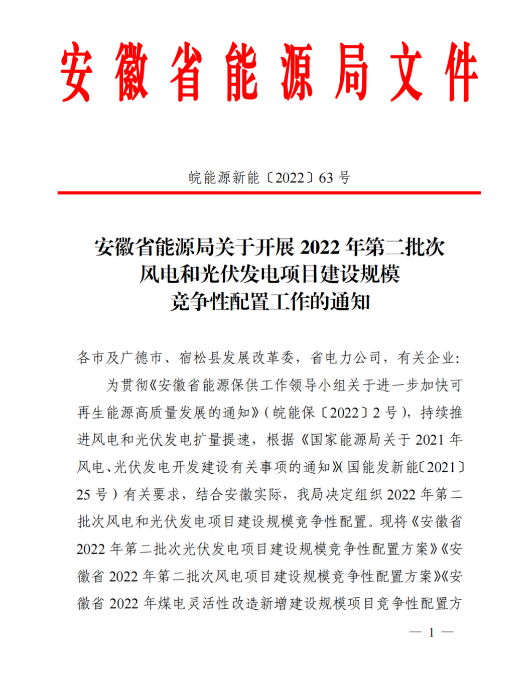

9月9日,安徽省能源局下發了《關于開展 2022 年第二批次風電和光伏發電項目建設規模競爭性配置工作的通知》,此次光伏、風電指標各1.5GW,共計3GW。
根據文件要求,光伏和風電申報方面應滿足以下基本條件:
1.普通光伏電站∶即裝機容量6兆瓦及以上的光伏電站(不含單點并網裝機容量小于6兆瓦的分布式光伏發電項
9月9日,安徽省能源局下發了《關于開展 2022 年第二批次風電和光伏發電項目建設規模競爭性配置工作的通知》,此次光伏、風電指標各1.5GW,共計3GW。
根據文件要求,光伏和風電申報方面應滿足以下基本條件:
1.普通光伏電站∶即裝機容量6兆瓦及以上的光伏電站(不含單點并網裝機容量小于6兆瓦的分布式光伏發電項目)。
2.申報項目已與鄉鎮級及以上人民政府簽訂開發投資協議,與土地權屬單位或者權屬人簽訂土地租賃協議。
3.申報風光項目未占用基本農田和生態保護紅線,未在河道、湖泊、水庫內建設。

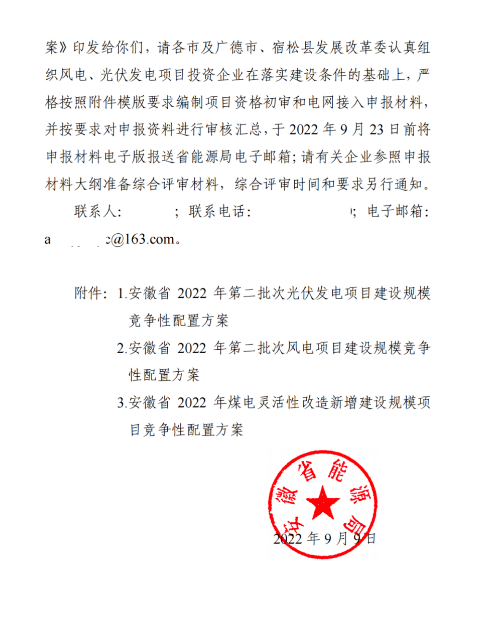

4.申報風光項目2023年底前首次并網發電,2024年6月底前全容量并網。
5.單個光伏申報項目規模原則上不超過20萬千瓦;單個風電申報項目規模原則上不超過15萬千瓦。
6.擬申報源網荷儲一體化和多能互補的光伏發電項目不得參與本次競爭性配置。
此外儲能配置方面:申報項目承諾配置電化學儲能裝機容量占申報項目裝機容量的比例設為P。申報比例P不得低于5%。電化學儲能要求(1)企業可通過自建、合建共享或者購買服務等市場化方式配置電化學儲能,電化學儲能電站按照國家和省能源局要求建設。(2)自建儲能電站須不遲于發電項目投運。合建共享或者購買服務等市場化方式配置儲能的按照省能源局關于獨立儲能建設有關要求執行。(3)電化學儲能電站連續儲能時長2小時,其他參數應滿足相關法律法規和標準規范要求。
承諾事項完成獎懲方面:對納入2020年國家平價和競價光伏發電項目(不含存量轉平價項目),每有1個項目未在2022年9月30日前并網發電,對申報企業扣0.5分。2022年9月30日前書面承諾放棄項目建設的或無未并網項目的,該項不得分也不扣分。
對租賃或自建省內電化學儲能電站落實市場化條件的申報企業(不含 2018年及以前核準風電項目配套儲能電站),每有1萬千瓦時電化學儲能電站于2022年9月30日前建成并網的,對租賃或自建該儲能電站申報企業加0.1分。第一批次競爭性配置已加過分的儲能電站,本次不再加分。

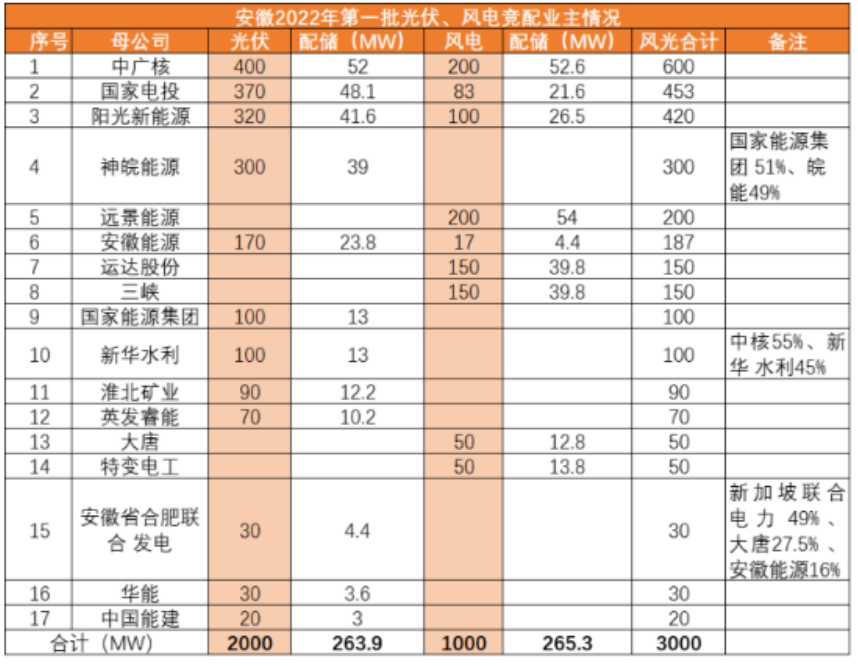

值得注意的是,在此前,安徽省已經下發了《關于2022年第一批次風電和光伏發電項目開發建設方案》,確定了光伏2GW、風電1GW項目;隨后7月4日安徽省又追加了追加風電和光伏發電項目建設規模200萬千瓦,其中風電項目100萬千瓦、光伏項目100萬千瓦(安徽:第一批3GW基礎上再追加1GW光伏+1GW風電建設規模)。第一批項目業主情況如下:
