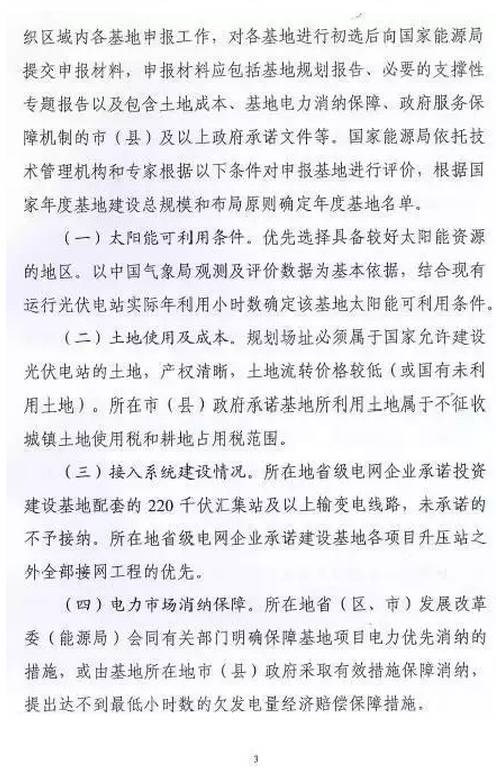

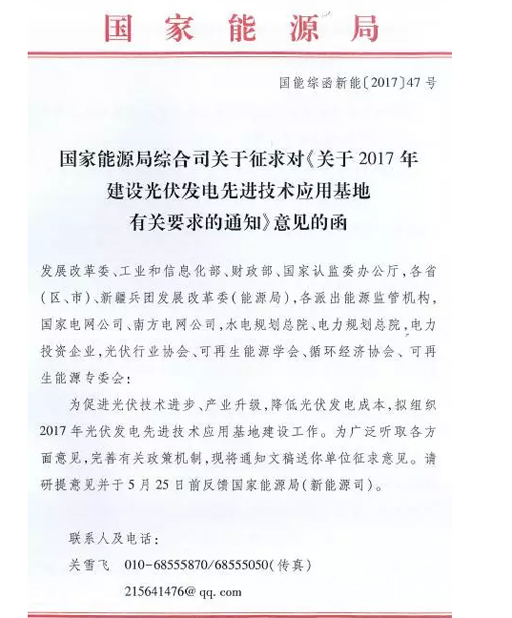

近日,國家能源局綜合司發出了名為《國家能源局綜合司關于2017年建設光伏發電先進技術應用基地有關要求的通知》的征求意見函,對光伏發電先進技術應用基地建設的規劃、優選、評分規則等做意見征集,通知全文如下所示:。 通知要求發展改革委、工業和信息化部、財政部、國家認監委辦公廳、各省(區、
近日,國家能源局綜合司發出了名為《國家能源局綜合司關于2017年建設光伏發電先進技術應用基地有關要求的通知》的征求意見函,對光伏發電先進技術應用基地建設的規劃、優選、評分規則等做意見征集,通知全文如下所示:。
通知要求發展改革委、工業和信息化部、財政部、國家認監委辦公廳、各省(區、市)、新疆兵團發展改革委(能源局),各派出能源監督機構,國家電網公司、南方電網公司,水電規劃總院、電力規劃總院、電力投資企業,光伏行業協會、可再生能源學會、循環經濟協會、可再生能源專委會:

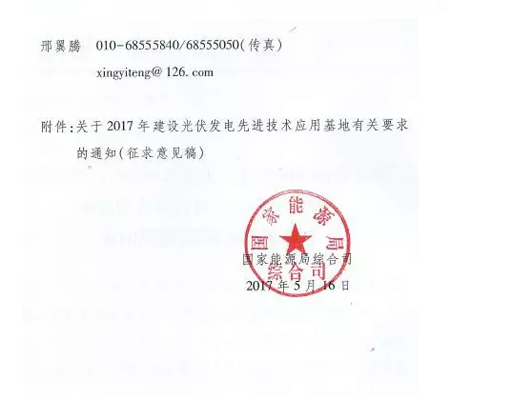

為促進光伏技術進步、產業升級,降低光伏發電成本,擬組織2017年光伏發電先進技術應用基地建設工作。為廣泛聽取各方面意見,完善有關政策機制,現將通知文稿送你單位征求意見。請研提意見在5月25日之前反饋到國家能源局新能源司。
從通知中,摘取了幾項重要信息并做了簡單解讀,供光伏業界專業人士參考:
1.原來業界盛傳的“超級領跑者”計劃并未以這個名字出爐。
2.光伏電站基地總盤子擴大。
光伏發電先進技術應用基地(領跑者+超級領跑者)總規模共計8-10GW,每個基地本期建設規模不小于500M瓦,最大1G瓦。相比2016年國家領跑者基地總計5.5GW的規模,今年總的指標規模有較大增加。
3.棄光限電嚴重省區受“處罰”。
2016年光伏發電未達到最低保障小時數的省(區、縣)不得申請。已建成未驗收以及在建基地所在市(縣)級區域不安排新建基地。

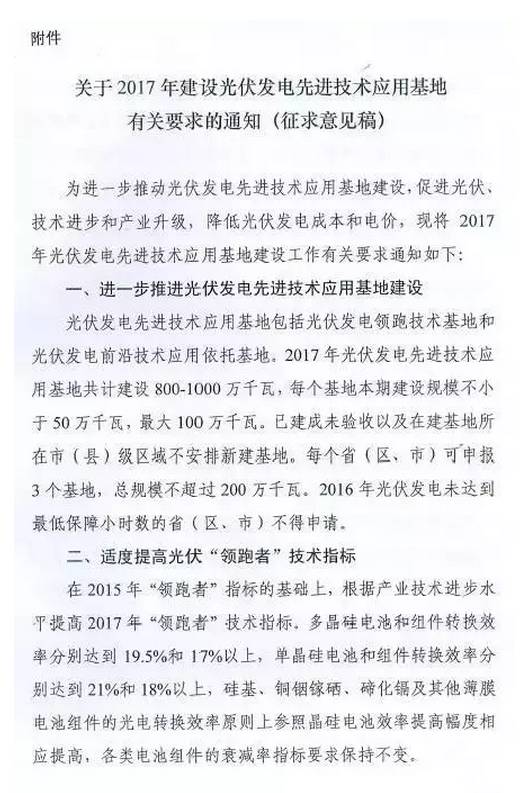

4.“領跑者”單多晶效率差進一步拉大
現有的“領跑者”先進技術產品指標要求,多晶、單晶電池組件的光電轉換效率分別要達到16.5%和17%以上(兩者相差0.5%)。
在能源局征求意見通知中明確,多晶硅電池和組件轉換效率分別達到19.5%和17%以上,單晶硅電池和組件轉換效率分別達到21%和18%以上,單多晶電池轉換效率差提高到1.5%。
5.“超級領跑者”縮水

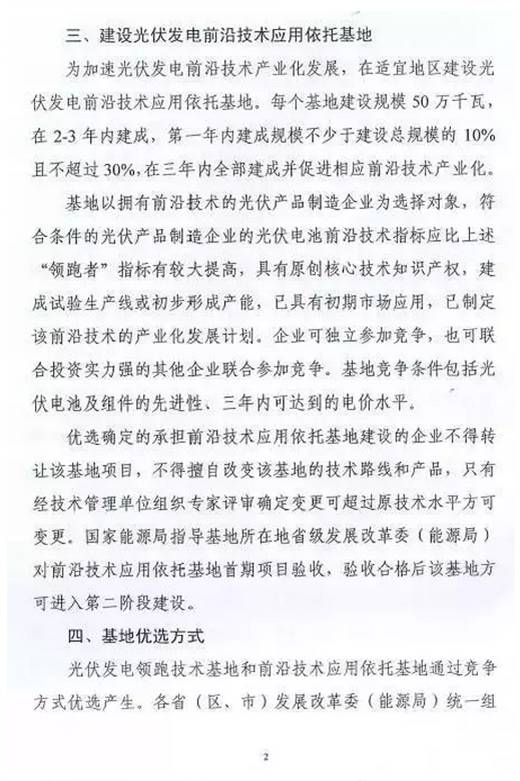

每個基地建設規模確定為500M瓦(此前傳說每個基地至少1GW),基地在2-3年內建成,第一年內建成規模不少于建設總規模的10%且不超過30%,在三年內全部建成并促進相應前沿技術產業化。
下面是通知文件原文:
目前已經有約三十個城市的領跑者基地規劃方案通過了相關部門的評審。最終哪些城市入選,會對光伏行業帶來一定的影響。如以水面為主的基地將對雙玻及雙面光伏組件帶來一定的推動左右;地形相對復雜的基地中,組串逆變器的應用比例將進一步擴大。隨著地面光伏電站偏重于發展領跑者基地,誰在領跑者中占得先機,就能在行業中占據重要的地位。雙面雙玻、HJT、半片及疊瓦組件等都將有更廣闊的舞臺。
作者: 來源:國家能源局
